Maître d’ouvrage
MFLA GHT
Bureau d’études structure
IBA
Montant des travaux
3,02 M€ HT
Durée des travaux
39 mois
![](https://www.andre-btp.com/wp-content/uploads/2022/06/718102_-ERIOL-MC-5-GO-4-1024x682.jpg)
MODE CONSTRUCTIF
- Longrines et massifs sur pieux,
- Voiles en béton banché et planchers en prédalles et thermo prédalles
PARTICULARITÉS TECHNIQUES
- Utilisation de thermo prédalles pour le traitement des ponts thermiques,
- Utilisation du dispositif GETZNER en tête de massifs pour désolidarisation acoustique de l’espace de production.

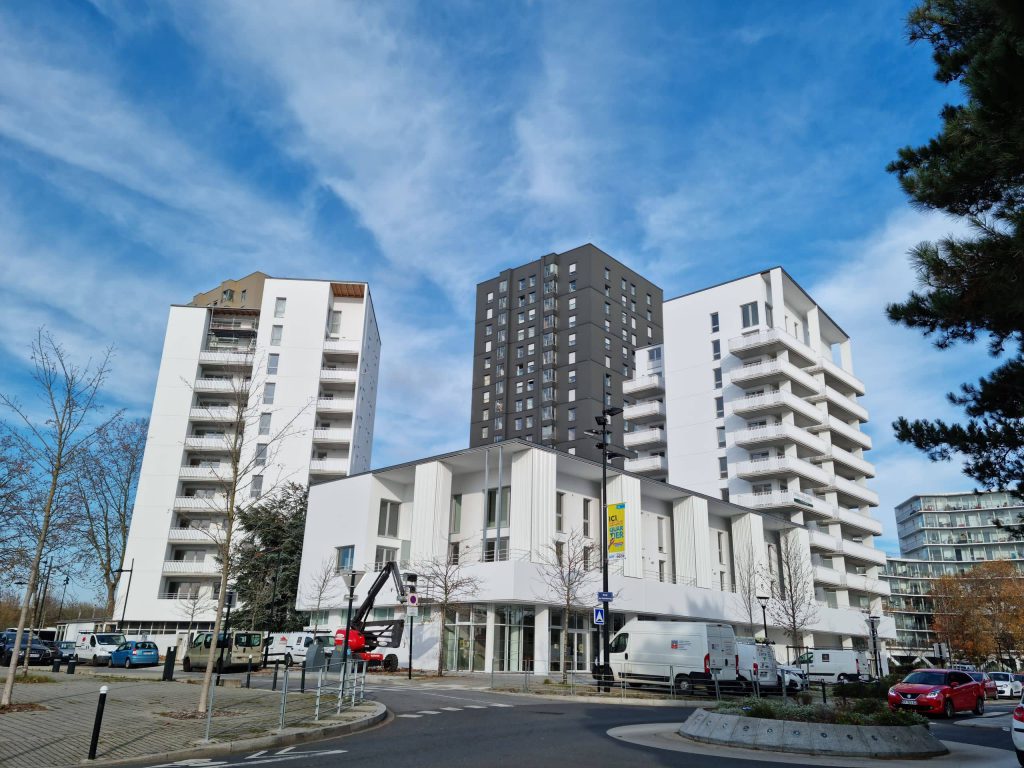

![](https://www.andre-btp.com/wp-content/uploads/2022/06/718102_-ERIOL-MC-5-GO-2-1024x768.jpg)
LE CHANTIER EN CHIFFRES
- Coffrages : 9 300 m2 de voiles / 6 400 m² de planchers et dalles basses
- Béton : 3 127 m3
- Acier : 230 tonnes
- Heures d’insertion sur le chantier : 1 071 heures
- Effectifs : 12 compagnons, 1 chef de chantier, 1 conducteur de travaux
![](https://www.andre-btp.com/wp-content/uploads/2022/06/icon-perf.png)
Performances énergétiques
- RT 2012
